Energização de Empreendimento MRV, Direcional e Similares: O Processo

Grandes construtoras imobiliárias enfrentam desafios únicos na infraestrutura elétrica. Descubra como funciona o processo completo de energização de condomínios com centenas de unidades, desde a aprovação do projeto até a entrega das chaves.

Energização de Empreendimentos Construtoras

A energização de grandes condomínios não é apenas "pedir para ligar a luz". Empreendimentos como os da MRV, Direcional, Tenda e Cyrela exigem projetos de subestação próprios, redes internas de distribuição complexas e um planejamento rígido com a concessionária (Neoenergia). Um atraso na energização impacta diretamente a emissão do Habite-se e a entrega das chaves aos futuros moradores.

1. A Complexidade da Energização em Obras de Grande Porte

Quando falamos de construções imobiliárias de grande porte, as regras do jogo mudam. Uma residência ou um pequeno prédio de 4 andares muitas vezes precisa apenas de um projeto de entrada de energia em Baixa Tensão (BT). No entanto, gigantes da construção civil, como MRV, Direcional, Tenda e Cyrela, desenvolvem condomínios com 200, 500 ou até mais de 1.000 unidades habitacionais em um único terreno.

Essa alta densidade habitacional gera uma demanda elétrica imensa, o que obriga a construtora a assumir o papel de "pequena distribuidora de energia" dentro do próprio terreno. A concessionária (como a Neoenergia) entrega a energia em Média Tensão (13.8 kV), e a construtora precisa ter a infraestrutura para transformar e distribuir isso para cada apartamento.

🏢

2. Características Elétricas de um Grande Empreendimento

Um empreendimento típico voltado para as faixas do Minha Casa Minha Vida ou do mercado de médio padrão possui características elétricas bastante peculiares que o diferenciam de construções convencionais:

  • Múltiplos Blocos e Torres: A energia não vai para um único prédio, mas sim para dezenas de blocos espalhados, exigindo uma rede interna de distribuição em BT (Baixa Tensão) ou até MT (Média Tensão) robusta.
  • Subestação Obrigatória: Pela norma da Neoenergia, qualquer instalação cuja demanda ultrapasse 75 kVA requer uma subestação de transformação própria. Condomínios com 200 apartamentos ultrapassam essa carga com extrema facilidade.
  • Centros de Medição Centralizados ou Agrupados: Onde ficam os medidores (relógios) de cada apartamento? Em condomínios com muitas torres, normalmente criam-se centros de medição no térreo de cada torre ou quadros de medição agrupada.
  • Cargas de Áreas Comuns: Elevadores, bombas de recalque de água, sistemas de combate a incêndio, iluminação externa e áreas de lazer (piscinas, salões de festa) somam uma carga representativa.
  • Gerador de Emergência: Para manter os serviços essenciais (como bombas de incêndio e elevadores) em caso de queda da concessionária.

3. O Passo a Passo da Energização com a Neoenergia

A construtora não pode simplesmente terminar a obra e solicitar a energia. O processo tramita em paralelo com as fundações e alvenarias. Abaixo, detalhamos o caminho crítico:

1
Fase de LançamentoEngenharia Elétrica

Consulta de Viabilidade e Cálculo de Demanda

Antes mesmo do lançamento do empreendimento, é preciso enviar à concessionária um estudo de viabilidade. Qual será a demanda total? A rede da rua suporta, ou será necessária uma extensão de rede de alta tensão?

2
Projetos ExecutivosProjetistas Especializados

Projeto da Subestação e Medição

Com a viabilidade aprovada, desenvolve-se o projeto da cabine primária (subestação abrigada) e do sistema de medição agrupada, seguindo rigorosamente as Normas de Distribuição Unificadas (NDUs) da Neoenergia.

3
Prazo: 30 a 60 diasNeoenergia

Aprovação do Projeto na Concessionária

A fase mais burocrática. Submissão do projeto executivo para análise. Reduzir o prazo nesta etapa é crucial, e empresas com expertise aprovam de primeira, evitando ciclos de reprovação.

4
Durante a Obra CivilEmpreiteira de Instalações

Construção da Subestação e Rede Interna

Construção da guarita onde normalmente a subestação é abrigada, lançamento da malha de aterramento profunda, instalação do transformador, painéis gerais de baixa tensão (QGBT) e cabeamento de distribuição até os blocos.

5
Reta Final da ObraEquipe de Comissionamento

Comissionamento e Testes

Testes de isolação dos cabos, resistência de aterramento, acionamento mecânico e elétrico dos disjuntores de média tensão e calibração dos relés de proteção.

6
Para o Habite-seFiscalização Neoenergia

Vistoria Técnica e Energização do Condomínio

O inspetor da Neoenergia avalia a subestação e, se aprovada, é liberada a ligação em Média Tensão. O condomínio e a área comum ganham energia definitiva.

7
Pós-entrega de ChavesMoradores

Individualização (Ligação das Unidades)

Cada proprietário, após receber a chave da construtora, solicita a ligação de energia do seu apartamento e a concessionária instala o medidor no centro de medição já preparado.

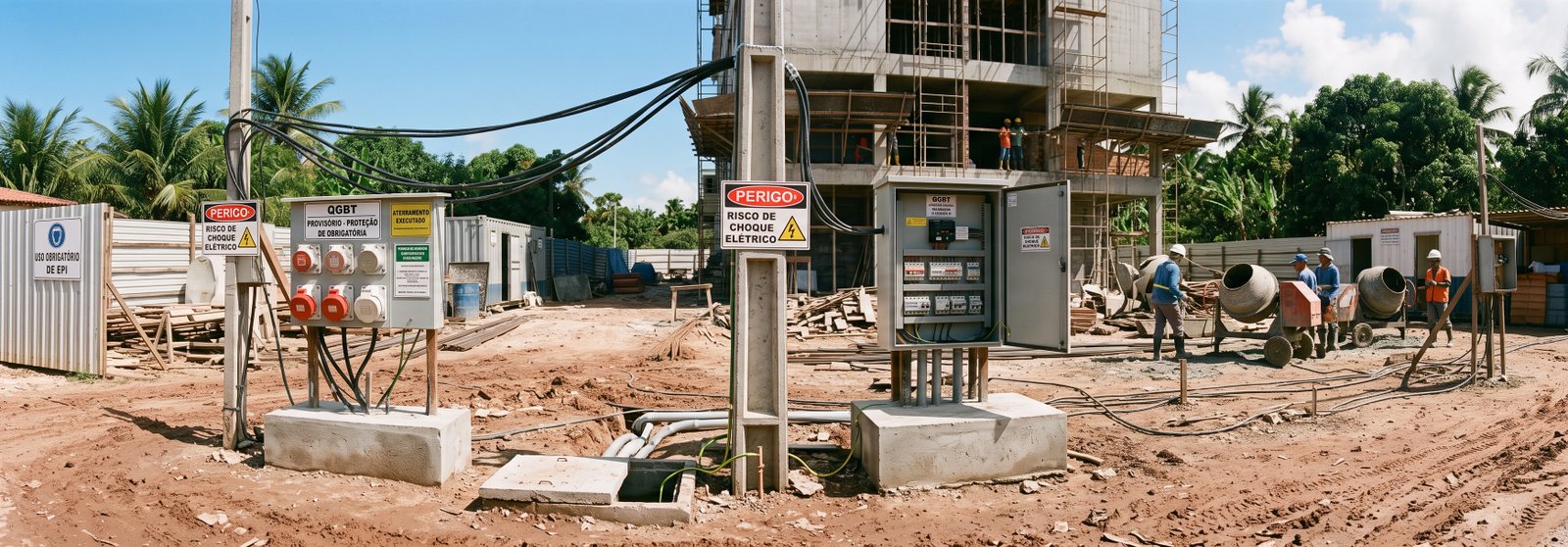

Atenção ao Canteiro de Obras: Durante toda a construção, antes da subestação ficar pronta, a construtora depende de uma rede elétrica provisória de obra. Este padrão temporário precisa ser bem dimensionado para sustentar gruas, betoneiras e escritórios de engenharia.

4. Comparativo de Complexidade e Custos

A dimensão do empreendimento dita o tamanho do "problema" elétrico. Entenda como as necessidades escalam com o número de unidades residenciais:

Porte do Empreendimento Solução Elétrica Padrão Estimativa de Custo da Entrada
Pequeno (Até 30 unidades) Padrão em Baixa Tensão, Medição Agrupada Direta, sem subestação própria. R$ 50.000 a R$ 100.000
Médio (30 a 100 unidades) Subestação Simplificada (poste ou pequena cabine), Transformador de 75 a 150 kVA. R$ 150.000 a R$ 400.000
Grande (100 a 300 unidades) Cabine Primária Completa, Transformador(es) de 225 kVA a 500 kVA. R$ 400.000 a R$ 1.000.000
Mega (Acima de 300 unidades) Múltiplas Subestações internas (anel primário) ou Mega Cabines de Transformação (+500 kVA). Acima de R$ 1.000.000

Nota: Custos estimativos referem-se apenas à infraestrutura de entrada e subestação, e não englobam a fiação interna e quadros dos apartamentos. Leia nosso artigo completo sobre quanto custa montar uma subestação para detalhes orçamentários precisos.

Soluções Elétricas Completas para Construtoras

A Exitogrid oferece engenharia de ponta para grandes obras. Atuamos desde a aprovação do projeto na Neoenergia até a montagem eletromecânica da subestação e emissão dos laudos para o Habite-se.

5. Os 4 Maiores Desafios na Visão da Engenharia da Construtora

5.1 Coordenação com o Cronograma Civil

A subestação elétrica não é um "puxadinho". Ela exige uma estrutura de alvenaria robusta (a cabine de medição e transformação), malhas de aterramento profundas e dutos subterrâneos. Se o cronograma da civil atrasar a entrega das valas e da guarita, a equipe elétrica não entra para montar os painéis e o transformador.

5.2 Transferência para o Condomínio

Durante a obra, a conta de energia da subestação do condomínio fica em nome do CNPJ da construtora (SPE do empreendimento). Uma das grandes dores de cabeça do setor de Relacionamento com o Cliente é realizar a transição e troca de titularidade do medidor de área comum para o recém-criado CNPJ do Condomínio, logo após a Assembleia de Instalação (AGI).

5.3 O Habite-se Depende da Energia

O Corpo de Bombeiros não aprova o Auto de Vistoria (AVCB) se o sistema de combate a incêndio (bombas pressurizadoras) não estiver energizado e operando no sistema definitivo. Sem AVCB, não há Habite-se. Sem Habite-se, a construtora não recebe a parcela final de repasse dos bancos financiadores (Caixa Econômica). Portanto, a "energia" é o gargalo de liquidez de uma grande obra.

5.4 Extensão de Rede e Obras de Reforço

Muitos terrenos adquiridos por MRV, Tenda e Direcional situam-se em novas áreas de expansão urbana, longe de redes de média tensão adequadas. Em muitos casos, a construtora precisa aprovar e pagar do próprio bolso extensões quilométricas de rede elétrica ou adequações substanciais nos alimentadores da concessionária antes que a energia chegue à porta da obra.

6. Dicas Estratégicas para Diretores de Engenharia e Planejamento

  1. Contrate Consultoria Precoce: A viabilidade elétrica deve ser solicitada ainda na fase de due diligence do terreno. Um terreno barato pode se tornar um pesadelo financeiro se a concessionária exigir a construção de quilômetros de rede de alta tensão para atendê-lo.
  2. Atenção aos Prazos de Fornecedores: Transformadores a seco, cabines blindadas e celas de média tensão possuem lead times (prazos de fabricação) longos. Não deixe as compras de painéis de média tensão para os últimos 3 meses de obra.
  3. Trabalhe com Empresas Credenciadas: Projetistas ou montadores sem credenciamento e relacionamento diário com a Neoenergia patinam nas tramitações, atrasando a energização final. Garanta uma empresa experiente no processo local.

Perguntas Frequentes (FAQ)

Sim, em quase 100% dos casos. Como esses empreendimentos possuem centenas de unidades, a demanda total sempre ultrapassa 75 kVA, o que torna obrigatória a instalação de uma subestação transformadora própria para o condomínio.
O processo completo, desde o projeto elétrico até a vistoria e energização final pela Neoenergia, pode levar de 4 a 8 meses, dependendo da necessidade de obras de extensão de rede e do andamento da construção civil da subestação.
A construtora monta toda a infraestrutura (centro de medição, caixas, cabos). A ligação final e instalação do medidor de cada apartamento (individualização) é solicitada individualmente pelo morador após receber as chaves, ou a construtora pode fazer o pedido de ligação nova em lote.
Sim. A prefeitura e os bombeiros exigem que o sistema elétrico definitivo, incluindo áreas comuns, bombas de incêndio e elevadores, esteja testado, energizado e funcional para a emissão do Habite-se e liberação para moradia.
A rede provisória do canteiro de obras é desligada e desmobilizada. O fornecimento de energia passa a ser feito pelo padrão definitivo (subestação do condomínio) e o faturamento é transferido para o CNPJ do novo condomínio.
O custo de projeto, materiais, obras civis e montagem eletromecânica da subestação é de total responsabilidade da construtora, estando embutido no custo global da obra do empreendimento.
