Aumento de Carga para Ar-Condicionado Central: O Que Fazer

Comprar um ar-condicionado central ou um sistema VRF é um grande investimento para sua residência ou empresa. Porém, instalá-lo em uma rede elétrica subdimensionada pode causar disjuntores desarmando, quedas de tensão e até riscos de incêndio. Descubra quando e como solicitar o aumento de carga na Neoenergia para instalar seu sistema de climatização com segurança e dentro das normas.

Aumento de carga para ar condicionado central e equipamentos pesados

Por que preciso de aumento de carga para o ar-condicionado central? Equipamentos de ar-condicionado central, VRF ou Chillers possuem consumo de energia elevado (de 3 kW a mais de 30 kW) e motores potentes que exigem altas correntes de partida. Instalar esses sistemas em redes elétricas antigas ou monofásicas sem solicitar o aumento de carga na Neoenergia causará quedas de energia constantes, desarmes do disjuntor geral e danos irreversíveis ao compressor do seu aparelho.

1. Por que ar-condicionado central exige aumento de carga?

Diferente de um modelo Split comum de 9.000 BTUs que você instala no quarto, os sistemas de ar-condicionado central, multi-split e VRF (Fluxo de Gás Refrigerante Variável) são projetos de climatização pesada. O objetivo deles é refrigerar grandes áreas, como escritórios, clínicas, lojas inteiras ou casas de alto padrão de uma só vez.

Do ponto de vista da engenharia elétrica, esses equipamentos trazem três grandes desafios para a instalação do imóvel:

  • Consumo Alto (Carga Contínua): Um sistema central pode consumir de 3 kW a 30 kW (ou até muito mais em indústrias) enquanto está funcionando. Uma casa padrão muitas vezes tem uma carga total projetada de apenas 15 kW para todos os eletrodomésticos somados. Adicionar um equipamento desse porte frequentemente dobra a demanda do imóvel.
  • Motor Trifásico: Para conseguir bombear gás refrigerante para múltiplos ambientes, esses aparelhos utilizam compressores potentes. A grande maioria dos sistemas centrais modernos acima de 36.000 BTUs exige ligação trifásica a 220V ou 380V para funcionar adequadamente, enquanto boa parte dos imóveis possui apenas ligação monofásica ou bifásica.
  • Corrente de Partida (Inrush Current): O momento em que o compressor liga exige um "pico" de energia da rede, que pode ser até 7 vezes maior do que a corrente de funcionamento normal (em modelos não-inverter). Se o padrão de energia não estiver preparado, esse pico faz o disjuntor da rua desarmar imediatamente.

Aviso Importante: Ligar um equipamento de alta potência em uma fiação subdimensionada fará com que os cabos elétricos superaqueçam, derretendo o isolamento plástico e criando um alto risco de incêndio nas instalações do imóvel.

2. Quando o aumento de carga é necessário? Sinais claros

Muitas vezes o cliente só descobre que precisa de um aumento de carga após o instalador do ar-condicionado chegar no local. No entanto, é vital planejar essa adequação antes. Você precisará de um aumento de carga se identificar algum destes sinais:

  • O tipo de ligação atual é incompatível: Se o fabricante do seu ar-condicionado especificar que o equipamento é trifásico, mas o seu medidor de energia é monofásico ou bifásico, você obrigatoriamente precisará de uma ligação trifásica nova.
  • Disjuntor geral desarmando: Você já possui o ar instalado, mas toda vez que liga o equipamento junto com o chuveiro elétrico ou outros aparelhos, o disjuntor lá fora do medidor "cai". Isso significa que a demanda ultrapassou o limite contratado.
  • Quedas de tensão (Luzes piscando): Ao ligar a máquina, as lâmpadas da casa "enfraquecem" consideravelmente. Isso é sinal de que o ramal de ligação ou o transformador da rua não está suportando a corrente de partida.
  • Aparecimento de cheiro de queimado: Cheiro de plástico derretido no quadro de distribuição de circuitos (QDC) é um alerta máximo de que os cabos e disjuntores estão trabalhando acima do limite seguro.

3. Tipo de AC vs. Potência e Ligação Necessária

Para simplificar o entendimento, preparamos uma tabela comparativa. Veja em qual categoria o seu sistema de climatização se encaixa e qual o impacto na sua entrada de energia:

Tipo de Ar-Condicionado Potência Típica (Consumo) Tipo de Ligação Exigida Necessita Aumento de Carga?
Split Residencial Simples (9k a 18k BTUs) Até 1,5 kW a 2 kW Monofásica (220V) Geralmente não, a menos que sejam várias unidades em uma casa antiga.
Multi-Split (Várias evaporadoras) 3 kW a 8 kW Bifásica ou Trifásica (depende da marca) Sim, na maioria dos casos, especialmente para sair de monofásico.
Ar Central / VRF Comercial 8 kW a 30 kW Trifásica (220V ou 380V) obrigatória Sim. Exige projeto completo e adequação do padrão e cabeamento.
Chiller Industrial Acima de 30 kW (até Centenas de kW) Média Tensão (Subestação) Sim. Pode exigir a construção de uma Subestação Própria.

Seu Ar-Condicionado exige Ligação Trifásica?

Se você comprou um equipamento VRF ou Central e precisa transformar a rede do seu comércio de monofásica para trifásica, a Exitogrid elabora o projeto elétrico e cuida de todo o trâmite junto à Neoenergia.

4. Passo a Passo: Como solicitar o aumento de carga na Neoenergia

O processo de aumento de carga não é apenas "pedir para a concessionária trocar o disjuntor". É um procedimento técnico que envolve segurança das instalações e adequação normativa. Veja o passo a passo completo:

1
Levantamento de CargaEngenheiro Eletricista

Dimensionamento e Projeto Elétrico

O engenheiro avaliará toda a carga existente no imóvel (iluminação, tomadas, fornos, motores) e somará a nova carga do ar-condicionado central. Com esses dados, ele elabora o Memorial de Cálculo de Demanda e o diagrama unifilar, definindo o novo disjuntor e a bitola dos novos cabos que virão do poste.

2
Verificação InicialConsultoria Técnica

Verificação do Padrão Atual

Muitas vezes, a caixa do medidor atual é antiga, de ferro, ou pequena demais para abrigar um medidor trifásico moderno. Se for o caso, será necessário projetar a substituição da caixa de medição por uma de policarbonato, dentro das normas atuais NDU.

3
Protocolo OnlineNeoenergia

Solicitação na Concessionária

Com o projeto pronto e a ART (Anotação de Responsabilidade Técnica) paga, o engenheiro submete o pedido de Aumento de Carga no portal da Neoenergia. A concessionária tem de 15 a 30 dias para analisar e aprovar o projeto elétrico e os cálculos apresentados.

4
Execução da ObraCliente / Eletricistas

Adequação Física do Padrão

Após a aprovação pela Neoenergia, sua equipe de eletricistas executa a obra: troca o poste (se necessário), chumba a nova caixa de medição, passa os cabos mais grossos até a rua, instala a haste de aterramento e monta o novo disjuntor geral de proteção.

5
Fase FinalNeoenergia

Vistoria e Religação

O engenheiro solicita a vistoria de conclusão de obra. A Neoenergia enviará uma equipe ao local para conferir se tudo foi montado exatamente conforme o projeto aprovado. Estando ok, eles retiram o medidor antigo, colocam o novo medidor (agora trifásico) e ligam a energia na rede.

5. O Circuito Dedicado: O que a NBR 5410 exige

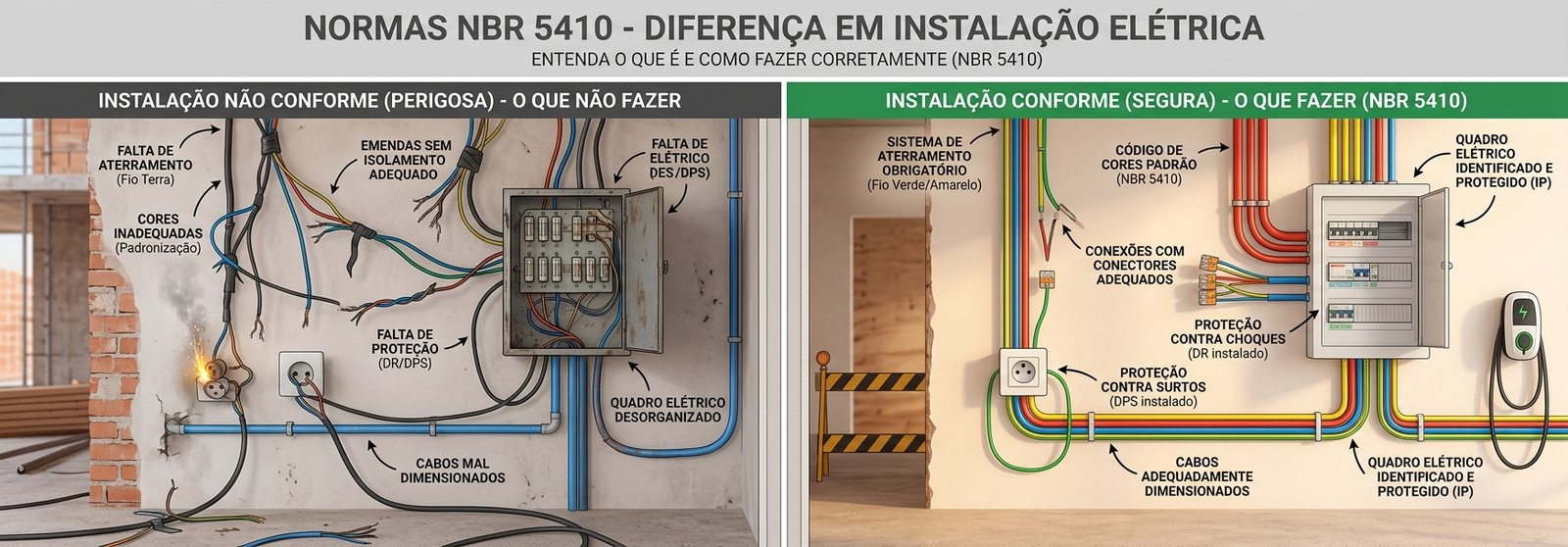

Não basta apenas arrumar a entrada de energia lá fora, no poste. A parte interna do seu imóvel também precisa estar de acordo com as normas NBR 5410 da ABNT. A regra de ouro é:

Ar-Condicionado exige Circuito Dedicado: Você não pode ligar a condensadora (motor) de um ar central na mesma fiação que alimenta as tomadas da sala ou a iluminação.

O que isso significa na prática? Do seu Quadro de Distribuição de Circuitos (QDC) interno, deve sair um cabo exclusivo, sem emendas, conectado a um disjuntor exclusivo, que vá direto para o equipamento de ar-condicionado. Se o sistema for trifásico, será necessário um disjuntor tripolar no quadro e um cabeamento de pelo menos 4 a 5 fios (3 Fases + Neutro + Terra) dimensionados para suportar a amperagem da máquina.

6. Quanto custa o processo de aumento de carga?

Esta é a pergunta mais comum. O custo total se divide em duas frentes: a engenharia (projetos e trâmites) e a obra física (materiais e mão de obra).

  • Projetos e Aprovação na Neoenergia: A consultoria do engenheiro, elaboração de plantas, cálculos, emissão de ART e acompanhamento até a aprovação. O valor médio varia de R$ 1.000,00 a R$ 2.500,00, dependendo da complexidade e se envolve projetos em baixa tensão.
  • Adequação do Padrão e Materiais: Envolve a compra de nova caixa de medição, disjuntores de maior capacidade, poste padrão (se necessário), cabos de bitola maior (ex: cabo 16mm², 25mm² ou superior) e a mão de obra do eletricista instalador. Pode custar de R$ 2.000,00 a R$ 6.000,00+, variando muito conforme a distância do poste até o quadro interno.
  • Taxas da Concessionária: Em via de regra, a Neoenergia não cobra para trocar o medidor e religar a energia, desde que não haja necessidade de extensão ou reforço da rede elétrica na rua (onde você teria que custear uma parte das obras externas).

7. Os 3 Erros Fatais ao Instalar Ar Central

Para não jogar seu dinheiro fora e proteger o equipamento novo, evite cometer estas falhas que vemos rotineiramente no mercado de Pernambuco:

Erro 1: Ligar na fiação antiga sem dimensionamento. O compressor vai forçar a fiação antiga, a tensão (voltagem) vai cair, o que fará o compressor trabalhar mais quente e queimar sua placa inverter em menos de 1 ano. A garantia do fabricante não cobre queimas por má qualidade de energia.

Erro 2: Trocar o disjuntor sem trocar o fio. O disjuntor desarmou? O "eletricista prático" sugere trocar o disjuntor de 40A por um de 70A. Isso é criminoso. O disjuntor serve para proteger o cabo. Se você aumentar o disjuntor, o cabo derreterá e pegará fogo antes do disjuntor desarmar.

Erro 3: Não colocar aterramento. Sistemas VRF e centrais possuem placas eletrônicas altamente sensíveis. Sem um bom sistema de aterramento, qualquer surto na rede elétrica (raios ou manobras da concessionária) vai queimar as placas.

8. Dica Especial para Condomínios e Lojas Comerciais

Se você tem uma loja em um shopping center ou um escritório comercial num edifício, o processo de aumento de carga tem uma etapa extra: o projeto interno do condomínio.

O quadro central (medidores agrupados) do prédio tem um limite de fornecimento. Se você e outros 3 vizinhos decidirem instalar ar-condicionado central ao mesmo tempo, o transformador do prédio pode não aguentar. Nesses casos, além de submeter o pedido à Neoenergia, você precisará da autorização do síndico, muitas vezes apresentando um Laudo Técnico e o novo projeto provando que o barramento do prédio suporta sua nova demanda.

🏢

Traga seu projeto para quem entende!

Não arrisque a segurança do seu patrimônio. A Exitogrid é credenciada na Neoenergia e possui vasta experiência na aprovação de aumentos de carga comerciais e industriais. Resolvemos toda a parte de engenharia para que você possa focar no seu negócio.

Perguntas Frequentes sobre Aumento de Carga para AC

Se ao ligar o ar-condicionado, o disjuntor desarmar, a luz piscar ou houver cheiro de queimado no quadro elétrico, ou ainda se o equipamento for trifásico e sua rede atual não for. É sempre recomendado consultar um engenheiro antes da compra da máquina.
É necessário contratar um engenheiro eletricista para fazer o projeto e o cálculo de demanda, emitir a ART, e submeter os documentos à Neoenergia através dos portais oficias, que fará a análise e liberará a adequação física.
O projeto de engenharia com a aprovação fica em média de R$ 1.000 a R$ 2.500. A montagem do padrão, troca de cabos e material elétrico pode custar de R$ 2.000 a mais de R$ 5.000 dependendo do cenário da instalação.
Geralmente não. A maioria dos sistemas centrais modernos, VRF e Chillers exigem fornecimento trifásico (220V ou 380V) devido à alta potência (acima de 8 kW) e a grande corrente de partida dos compressores.
É um circuito elétrico independente, estipulado pela NBR 5410, composto por cabos e disjuntor exclusivos que vão do quadro de distribuição diretamente até a máquina condensadora, sem alimentar nenhuma outra tomada ou luz no caminho.
Sim. Ao fazer o aumento de carga (especialmente se for mudar de monofásico para trifásico), a Neoenergia instalará um novo medidor adequado para a nova classe de demanda e registrar as 3 fases. O próprio procedimento exige a troca do medidor.
